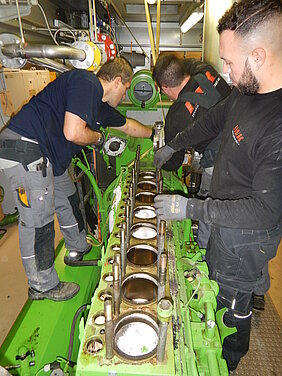

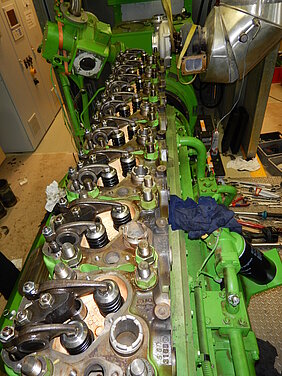

Die grosse Revision des BHKW war nach 40'000 h im Herbst 2016 geplant. Da wir jedoch, wegen Auflagen der Swissgrid, gegen Ende Jahr unbedingt noch genügend Strom einspeisen mussten, haben wir diese Revision auf Anfang 2017 verschoben. Ende Januar wurde das BHKW innerhalb von fünf Tagen komplett demontiert und mit neuen Bestandteilen wieder aufgebaut. Das BHKW läuft nun wieder tadellos. Bei der nächsten grossen Revision mit 80'000 h, muss der ganze Motor zur Revision nach Oesterreich ins Werk Jennbach gebracht werden. Dies ist mit einer grössern Logistik verbunden.
